今天終於輪到等了好久的擋土水泥磚上場
真是漫長的等待~
屋後第二層擋土牆曾考量用石籠 or 大石塊 or 水泥牆
但考慮到完工後的景觀性 (不想要一整片的水泥牆, 且泥磚中回填的土方可以種花草美化牆面)
最後還是選了最先用的大空心擋土泥磚
even the cost is not so attractive compared to other opinions
6月2日下單訂購大水泥空心磚
因為這特大的泥磚需求量小, 尚未工廠大量生產
lead time會較長... 8 pcs/day, another 7 days to "dry"
先訂購100塊, 抓2 weeks應可交貨, 沒想到一些問題接踵而來:
- 老闆先趕前面的單子出貨 delay
- 雨天無法生產 delay
- 以及生產泥磚師傅受不了大熱天的酷暑落跑... 再找工 delay
- 6月底說要運上來, 又被放鴿子的颱風打亂排程 delay
- 工地道路凹凸不平, 請工頭整過才能讓吊車上到基地 delay
東一個delay西一個delay... 終於在7/22先拖了一車泥磚來
數量只有60塊 太重啦~
除了拖車 還要安排了吊車將泥磚從車上吊下來

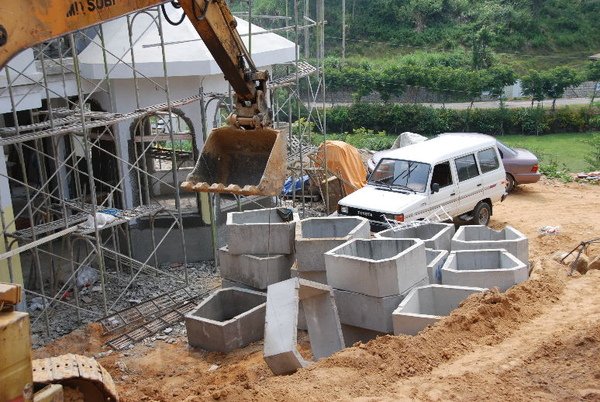

全部先堆在屋旁的空地上
大約花了三小時完成這段
大挖土機在旁已經準備好大顯神威
放置泥磚的地方先清除積砂並將固定泥磚的鐵條矯正來
接著有請秘密武器出場...這可是泥磚蘇老闆自行研發手工焊製的夾子
有了這夾子的協助 吊放不僅迅速且又方便對準位置 讚啦!
工欲善其事必先利其器 說得好~
眼尖的老爺發現泥磚前後放顛倒啦
上方有凹痕應在前方 要給疊上來的泥磚卡住固定用
趕緊請工頭改正~
喔喔...吊壞了這夠力的夾子
看看, 都變形啦
工頭試著用鋼繩吊起泥磚繼續施工
BUT...這麼重的泥磚怎麼會乖乖就範呢
光是吊起來就左右不平衡 東倒西歪的
所以第一天只放了兩塊泥磚就宣告收工... 慘
每塊泥磚內都有預留四跟鐵(做水泥基楚時就做在裡面)來支撐
結果蘇老闆說不用這麼厚工... 只要放置地方平整就有擋土的功能
啊... 我的idea又是"脫褲子放屁" 切~
隔天7/23商請泥磚蘇老闆遠從南投過來瞭解情況
看看為什麼會夾壞 順便指導施工人員操作技巧
原來是施工人員放錯面施力點錯誤
還有這大挖土機太重了, 運送中上下晃動過劇也會讓夾子受損...
蘇老板建議大挖土機就在下方固定點將泥磚吊到上層
上層要以小山貓做來回的運送與堆疊
他還得回去做更堅固的夾子給工頭繼續施工
結果這又是一個delay~
7/29 熱心的蘇老闆一大早送來了夾子
施工人員這次有乖乖的聽蘇老闆的話操作
果然非常地順利~ 不到3hrs就堆疊好60塊泥磚
大挖土機定點以鋼繩吊起泥磚
卸放在小平台上
小山貓接棒繼續用特殊夾子將泥磚疊起
注意看喔...這小山貓的一輪可是踩在第一道水泥擋土牆上方前進的喔
因為中間的小平台只留1.5M寬
如果給大挖土機這樣來來回回...我想水泥擋土牆很快就暴了~
蘇老闆還親自下場幫忙僑正...真是太感心了啦
蘇老闆... 謝謝你喔~
後方擋土牆長度就有31M
一塊泥磚120cm x 60cm (寬 x高)
光是底層就用了26塊... 這些60塊疊上來還少很多
原本預計高度約1.5M 用三塊泥磚就可以
沒想到... 當初自做聰明將第一到水泥擋土牆降低高度
這段差距就給了第二道...
看樣子這到景觀式擋土牆高度也要做到3M(疊六層) MY GOD!!!
怎麼會差好大呢...
泥磚疊起的內視圖 ... 一卡一個
泥磚用完...來回填土方吧
屋旁堆積的小土山終於英雄有用武之地了
交由小山貓來回填
師傅...一定要確實回填喔
滿出來多一點沒關係啦
蘇老闆說下幾次雨後就會下陷更為緊實
回來show給老爺看我拍的照片
結果... 又被唸了一下 why?
老爺說泥磚回填土不要疊到3層才做
至少也要疊個兩層就回回土方這樣才能確保每一空隙都是泥土
唉唷... my mistake
第二車泥磚來我一定會嚴格要求的啦~
