先來唱名... 看看是否材料全到位:

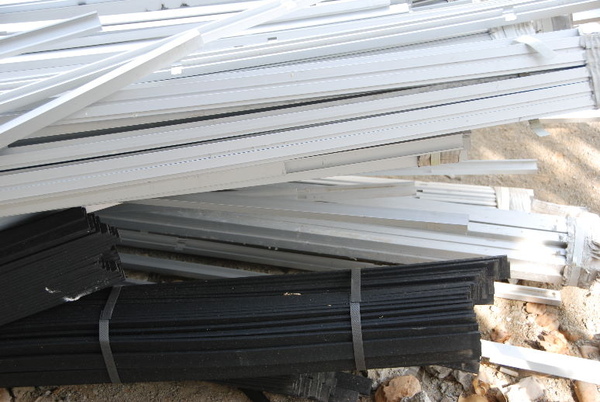

1. 洩水條 & 掛瓦條 => yes
2. 防水板 => yes
3. 自黏式瀝青防水毯 => yes
有三種厚度可選: 1.6mm, 2.0mm, 3.0mm

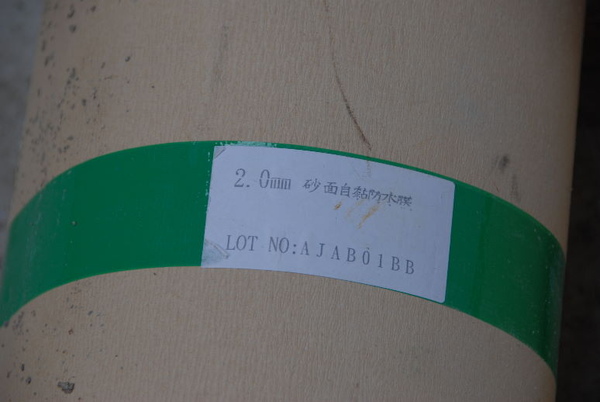

我們選配的是2.0mm厚的
廠商說這個防水毯有業主將釘子穿過這防水毯再將染紅的水放在上面 下邊放衛生紙
試看看水會不會從釘子的縫隙流下
過了三天三夜下方的衛生紙還是白白的一片
真的有這麼神? 等做好再來拿剩料來試試看~
4. 屋瓦 => yes

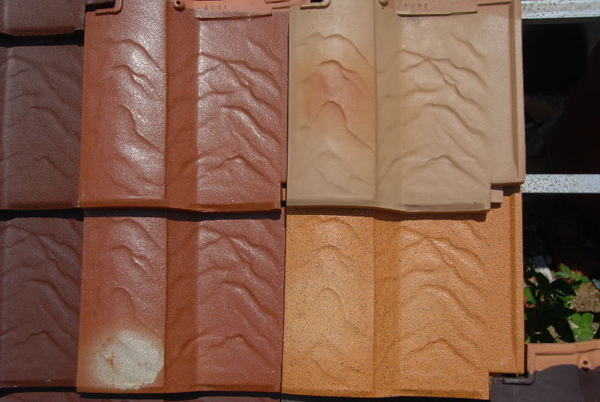

共三色, 四個款
左邊是同底色 (深褐), 但是左下的有白點

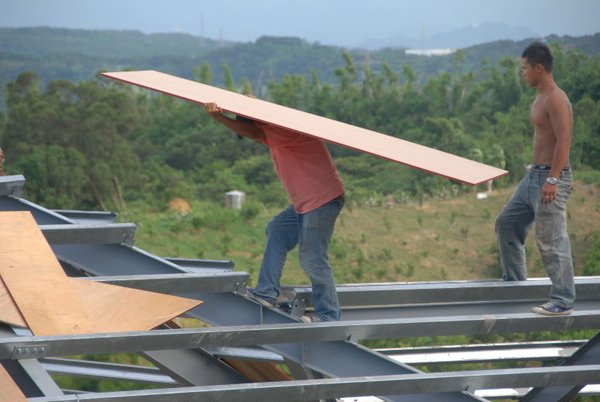

All ready 動工啦 ~
將料送上屋頂光用想的就很辛苦
尤其在大太陽下還要在C型鋼上行動自如, 真是配服師傅們的技巧~
第一層將防水板固定在C型鋼上

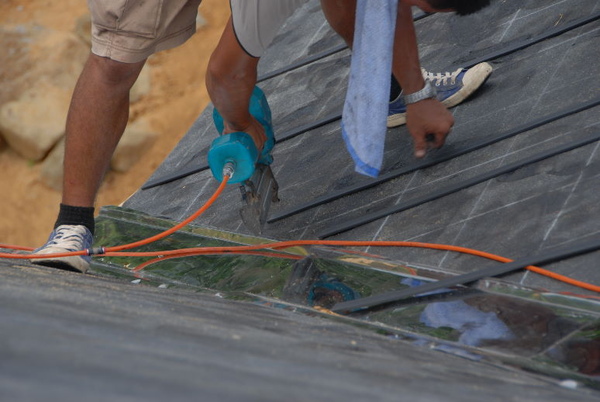

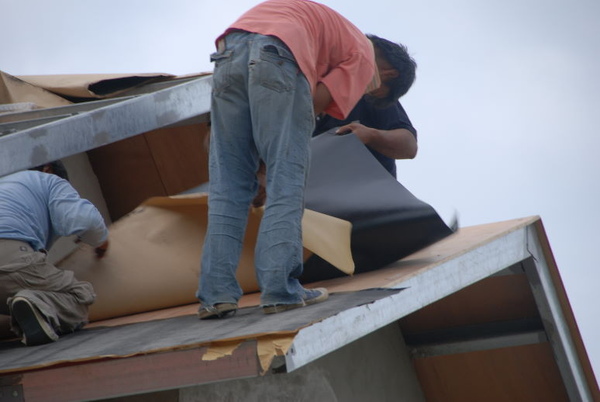

同時間也將防水毯黏在防水板上
防水板做倒哪防水毯就得緊跟在後追上腳步...

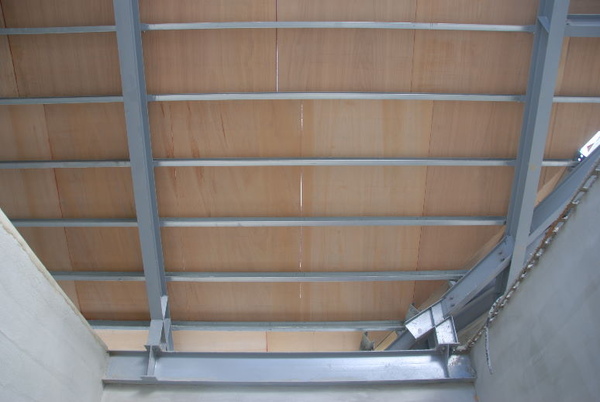

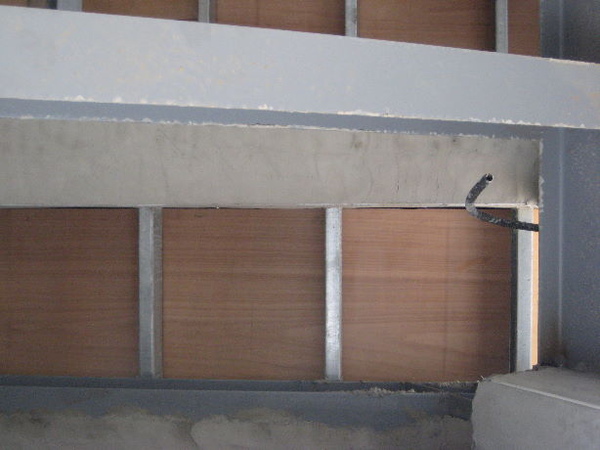

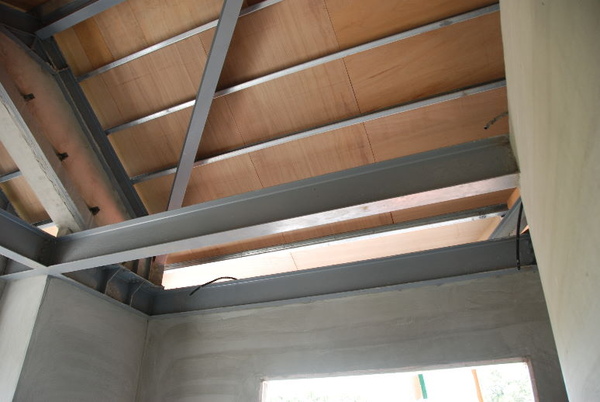

從屋內仰視鋪設好的防水板

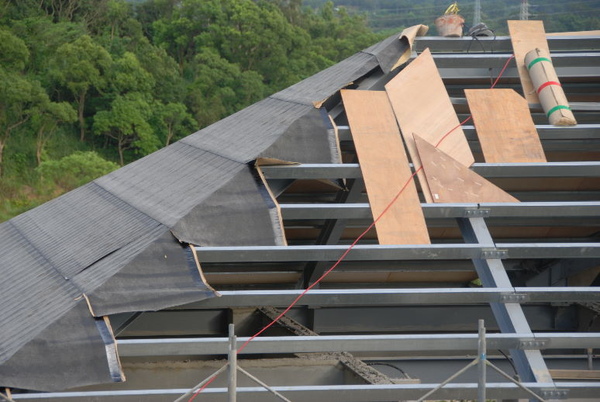

防水板接合邊有縫縫
別擔心...有第二層保護層:防水毯上場就不見囉
看...縫縫不見啦~

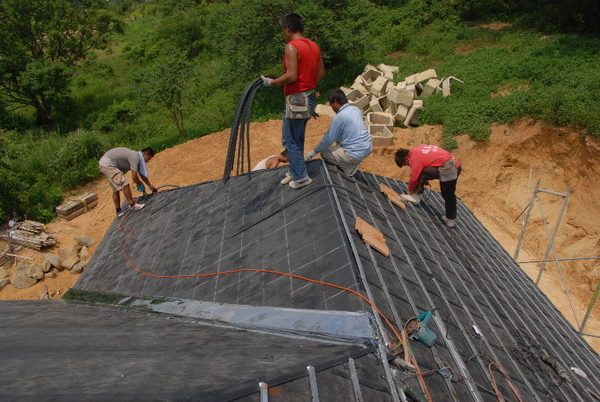

花了兩天的工做天完成防水板與防水毯的鋪設
第三步驟: 上洩水條(直放)與掛瓦條(橫放)
師傅們先在防水毯上畫出屋瓦的位置

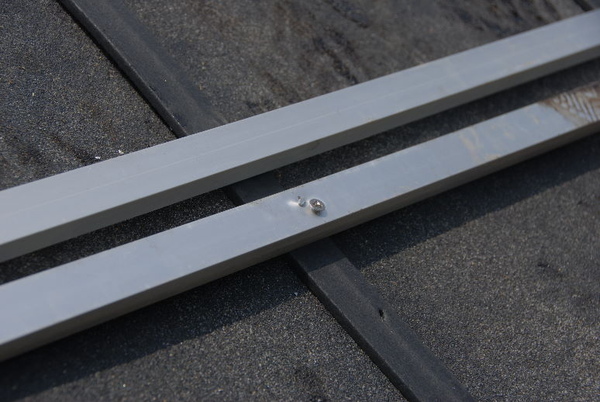

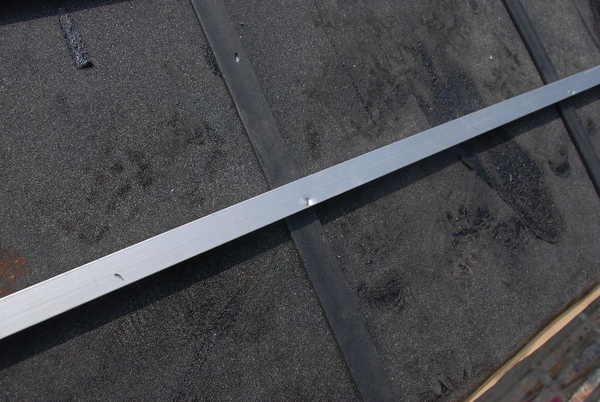

再用釘槍固定洩水條於屋瓦的中線位置
掛瓦條架於洩水條上

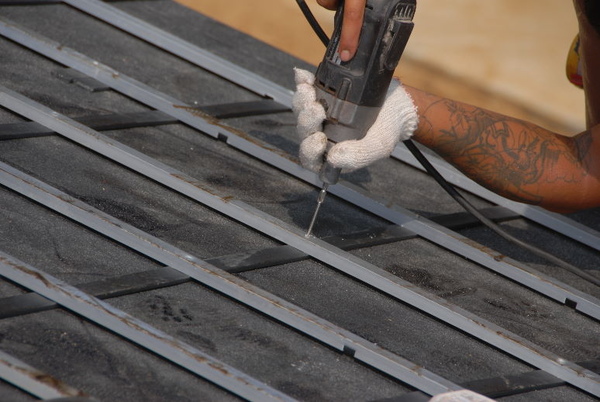

鑽洞給ST釘子固定掛瓦條
來張近拍 (老爺真是膽大過我...感謝老爺拼了老命站在屋頂上拍攝)

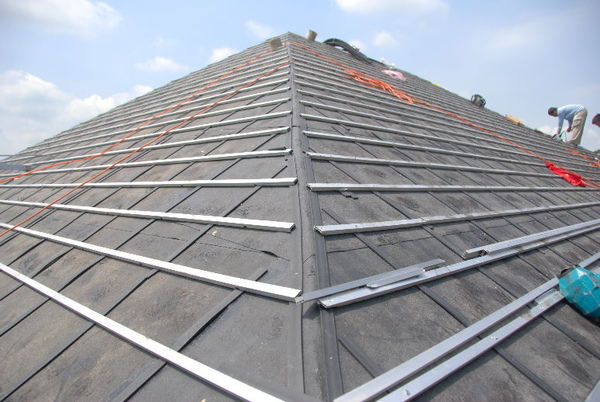

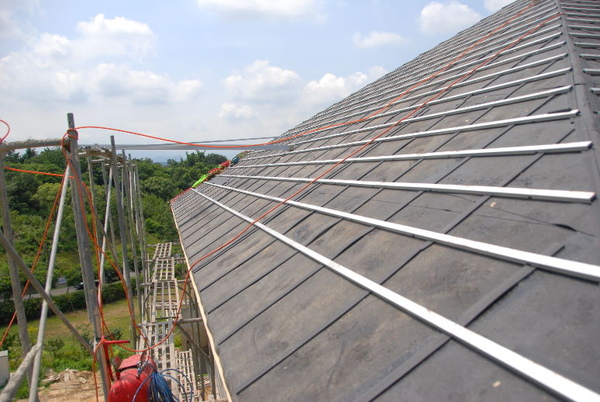

完成面~ 好像一座小小金字塔喔
掛瓦條 & 洩水條 也是花了兩個工做天就完成

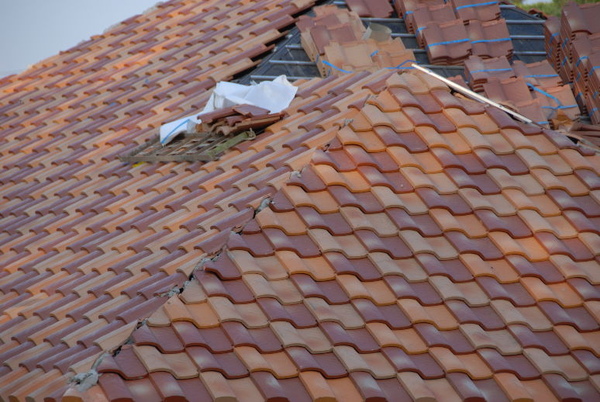

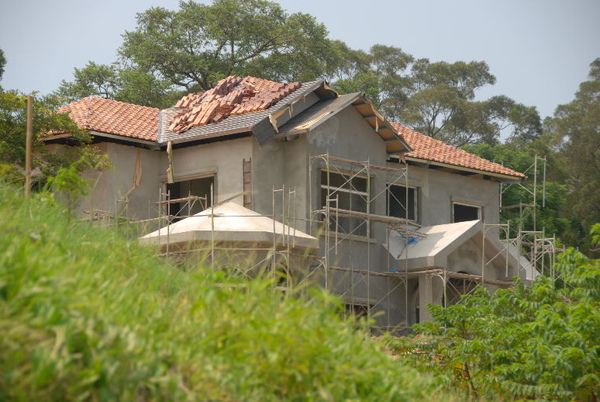

7/11到工地很驚訝地看到屋瓦已經上屋頂了
雖然尚未完成... 但也讓我很高興也很滿意 啊~ 好美
原本擔心挑的瓦色在大面積的呈現效果... 終於放心了
屋瓦我們選以隨機排顏色 果然很natural~

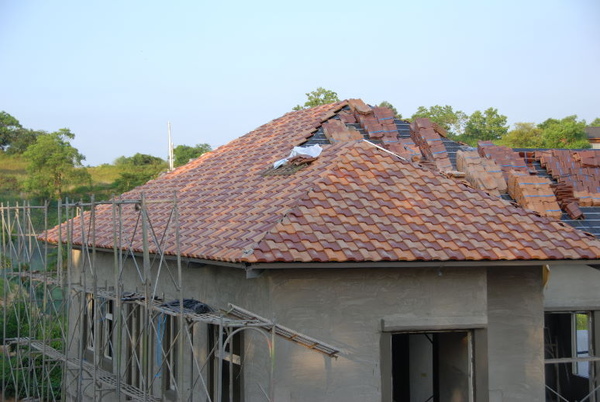

屋後方已大致完成
斜脊處等著收邊
7/12 再度來到工地尋視
就在主臥上方突然看到這個 question / problem
各位看得出來哪有問題嗎?

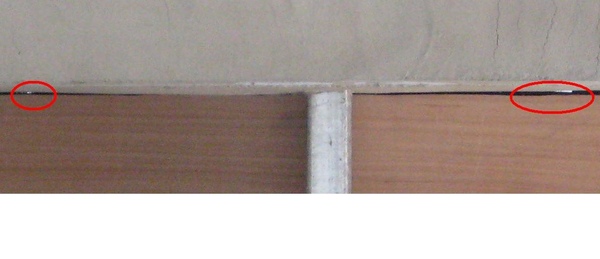

下圖紅圈就是啦
小小的光線竟從屋頂射下 啊~好刺眼呢
疑...防水板/防水毯不是都已經鋪好怎麼還有縫隙呢?
看不清楚沒關係 來張放大近照吧
嗚嗚嗚... 我不要以後躺在床上還有雨滴下來啦
明天一早約了建商的林董&劉總, 屋瓦老闆 全來現場集合
看看是我太龜 or it's real a problem
let's see then~
=============================================================================
後記: 第二天(星期一)一早.
建商老闆果然氣魄, 一早全部工程團隊全員到齊.
數數看, 建商工程二位林董, 總經理, 工頭, 鋼構老闆,屋瓦老闆+師父.
哇!陣營真大. 如果是我早先判斷錯誤, 那就真的糗大了.
(沒關係, 老娘備有一箱啤酒, 萬一真的錯了, 就拿出來陪罪囉!)
來來來, 我們來上二樓, 直上目標物.
你們大伙看, 真的有洞吧!
我沒騙人吧!
"嗯!真的, 真的有洞"
大家竊竊私語..........
呵呵, 這下你們沒話可說了.
看你們要用什麼話來搪塞我.
"翁美女" (哼, 叫我美女也沒用, 該改的就要改)
林董親自來跟我解釋.
"這是因為外壁施作比較慢" (因為我們有換材料的關係)
"而屋頂先做, 所以屋頂與外壁的切面會先預留, 等外壁施作完畢, 會再包覆從屋簷到外牆交錯, 再上屋瓦"
"現在看到的小洞, 在其它四周也會出現."
經林董這樣一解釋, 頓時真想找個地洞鑽,
誤會可大了, 還以為他們施作不當.
(還好早有準備)
各位大哥, 對不起.
小女子不懂事, 來來來,
這有一箱啤酒.
我先敬各位陪罪.
不過經此一事, 也還好選對了建商,
老闆對業主的態度相對了也會決定了蓋屋的品質.
雖然這是一件小事, 可能對他們來說更是芝麻小事.
但為了讓業主放心.
為了表視誠意.
各相關人士一一到場.
如果真的出差錯, 當場立刻改善.
不會推卸責任.
不過這個很難讓所有的工程人員都抱持這種態度.
做到現在, 也是有幾個很難溝通的師父與工程人員.
不過林董都會幫忙處理掉.
只要幾個主要的 Key person / 老闆有這種觀念, 那足已.
其實台灣如果多點負責任的營造商 .
應不會有這麼多的糾紛及大家對營造商的不信任.
各位工作團隊, 辛苦了,
革命尚未成功, 同志仍需努力.
